11.11.2024
Фактическое выполнение работ. Октябрь 2024г
3 этап
- Установка оконных блоков, жилой дом №4, в объеме 98%
- Окраска фасада, жилой дом №4, в объеме 98%
- Устройство парапетов и надстроек технических помещений, жилой дом №5, в объеме 98%
- Отделочное работы в МОП, жилой дом №4
- Устройство кровли, жилой дом №4, в объеме 95%
- Установка дверных блоков, жилой дом №4, в объеме 45%
- Устройство внутренних сетей водоснабжения и канализации, жилой дом №4, в объеме 90%
- Устройство сетей пожарной сигнализации ПС, жилой дом №4
- Кладка внутренних перегородок, жилой дом №5, в объеме 100%
- Заделка швов, жилой дом №5, в объеме 95%
- Окраска фасада, жилой дом №5, в объёме 45%
- Установка оконных блоков, жилой дом №5
- Устройство кровли, жилой дом №5, в объеме 50%
- Устройство отмостки, жилой дом №5, в объеме 50%
- Устройство внутренних сетей водоснабжения и канализации, жилой дом №5, в объеме 70%
- Наружные сети электроснабжения, 3 этап строительства, в объёме 95%
- Наружное освещение, 3 этап строительства, в объёме 90%

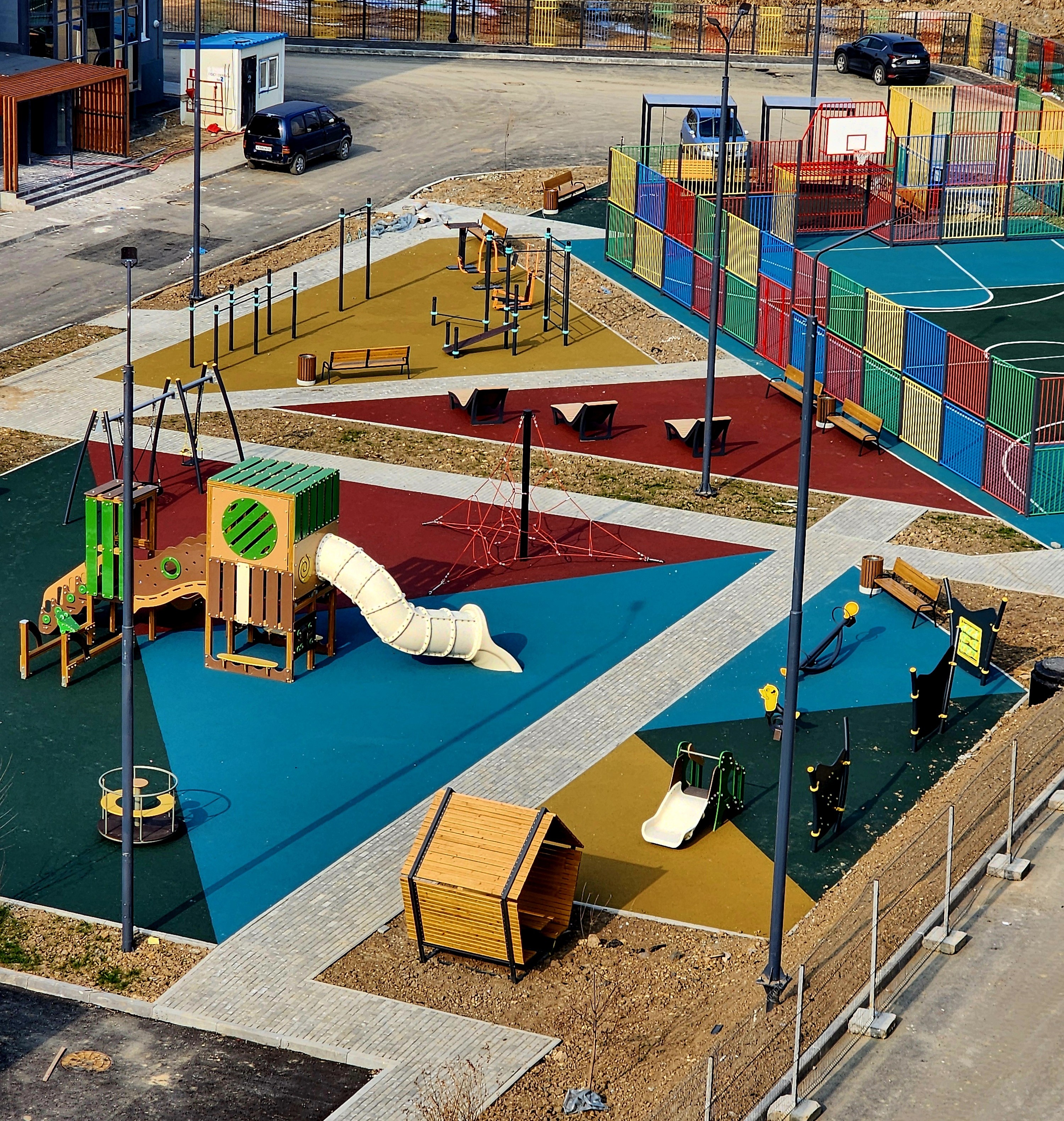

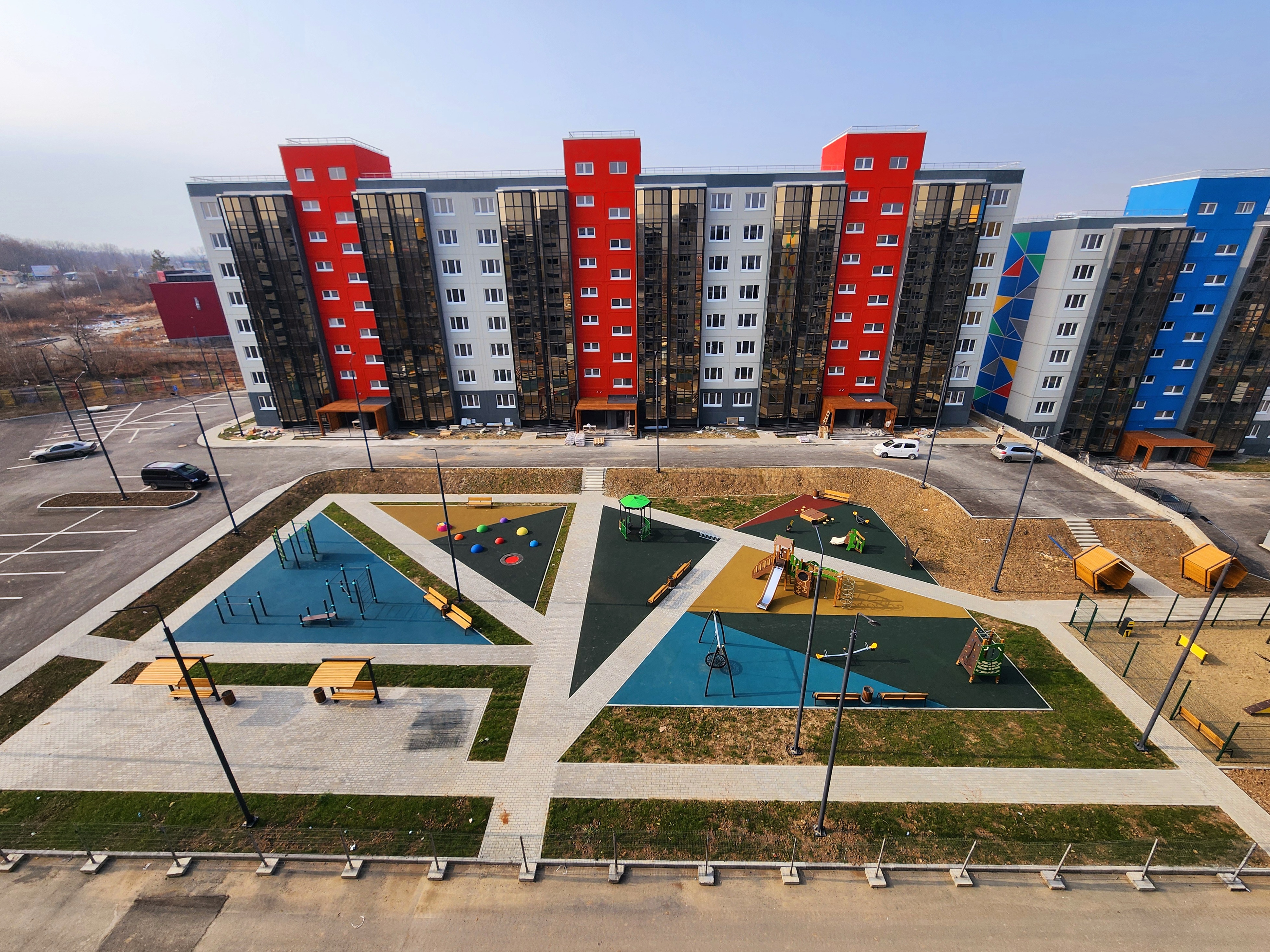

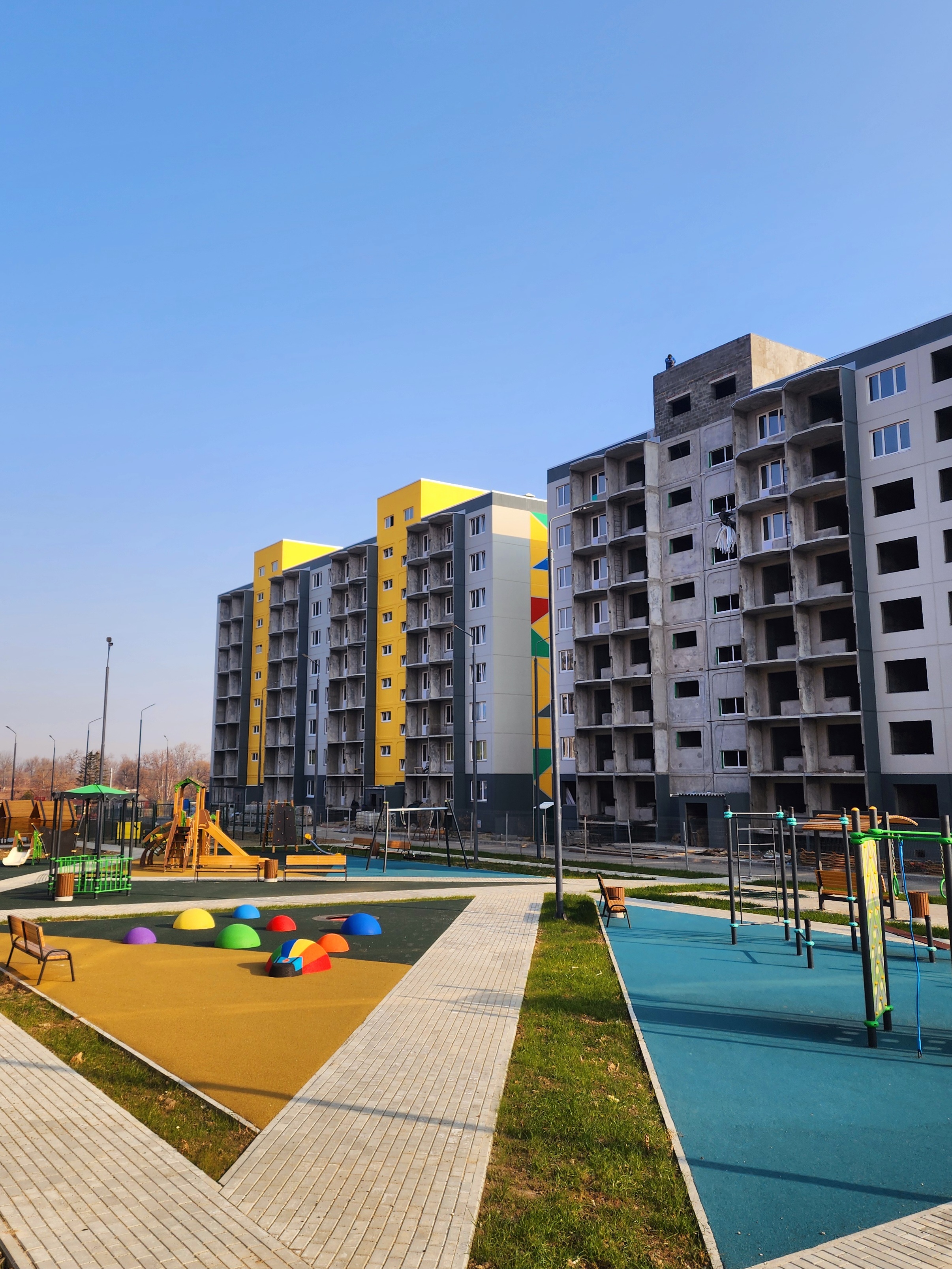

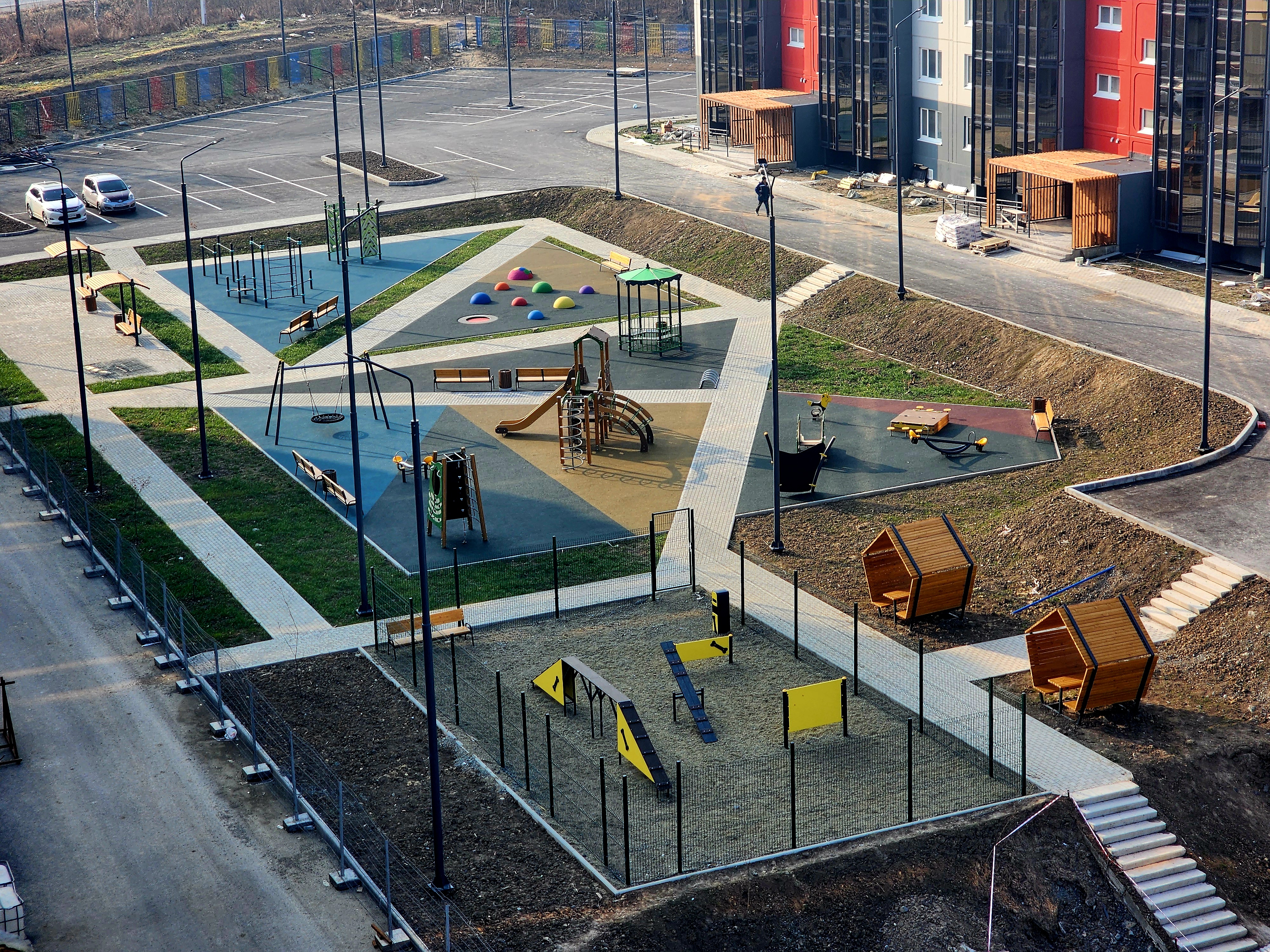

- Благоустройство, 3 этап, в объёме 70%
