10.12.2023
Фактическое выполнение работ. Ноябрь 2023г
Строительно-монтажные работы:
-Устройство парапета, жилой дом №2, в объеме 100%
-Устройство окон ПВХ, жилой дом №2, в объеме 95%

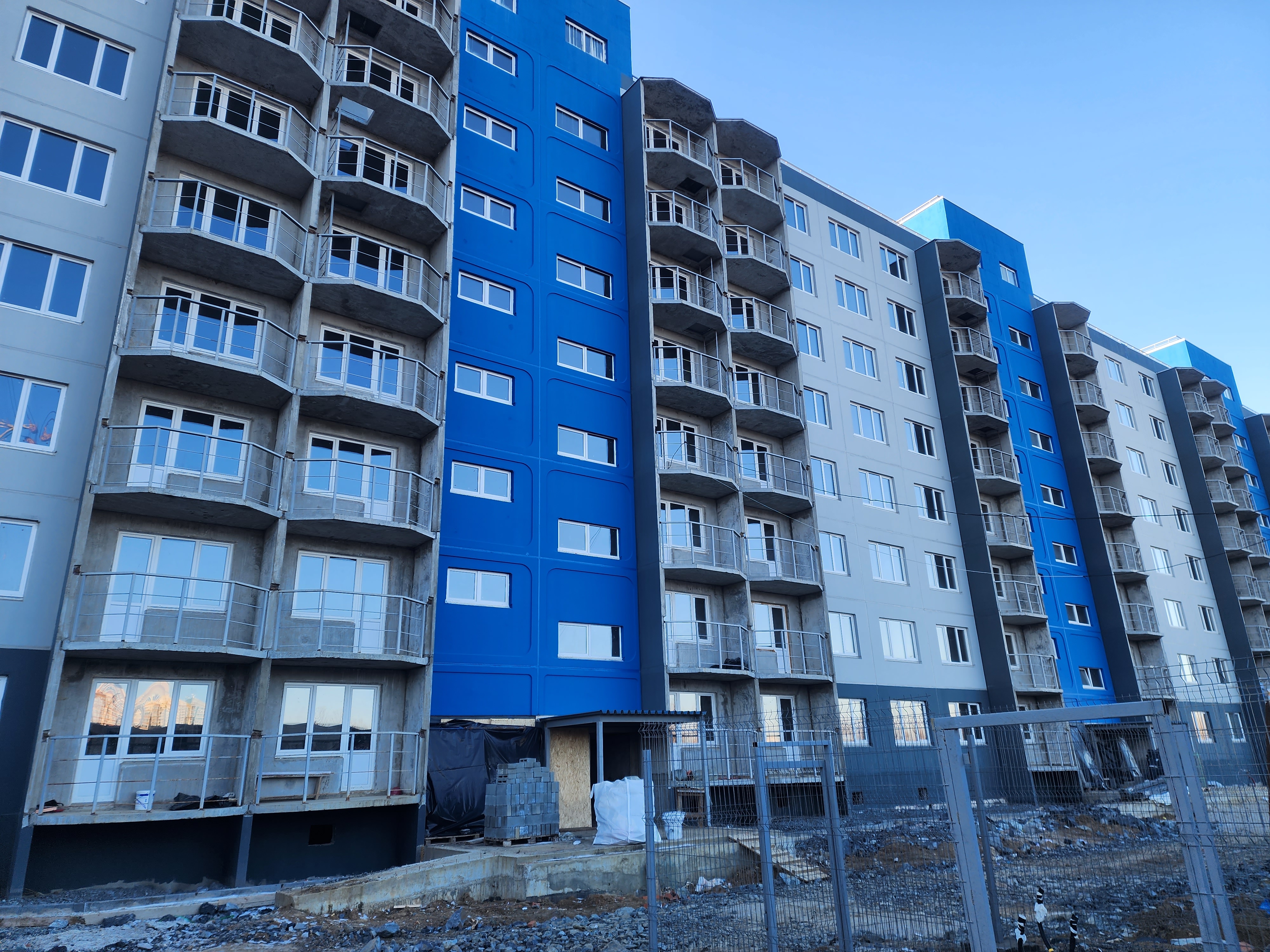

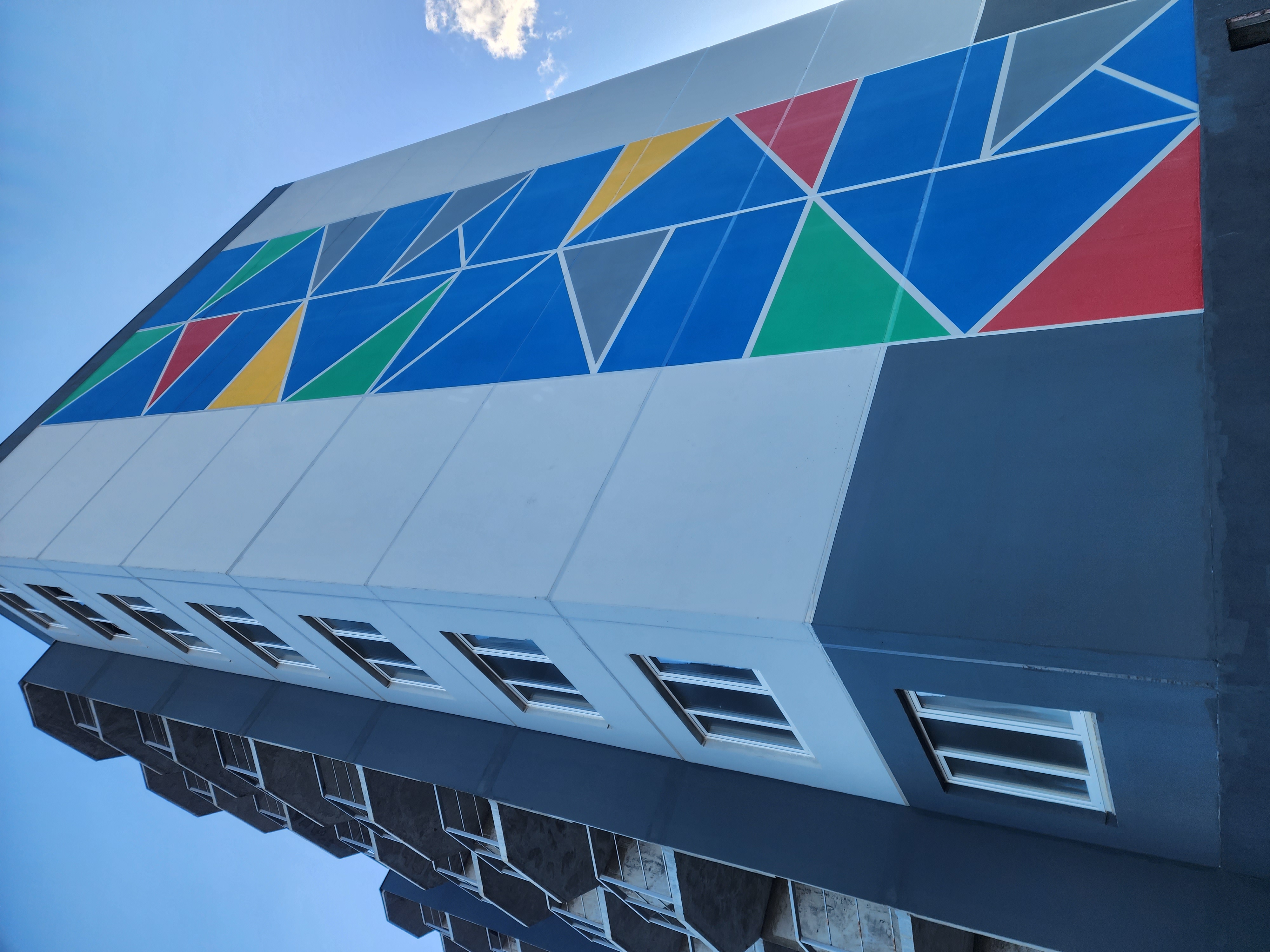

-Окраска фасада, жилой дом №2, в объеме 70%
-Устройство перегородок, жилой дом №2, в объеме 95%
-Устройство световых приямков, жилой дом №2, в объеме 95%
-Монтаж ж/б панелей, жилой дом №3 в объеме 100%
-Установка окон ПВХ, 1 блок-секция, жилой дом №3 в объеме 100%
-Установка выходов на кровлю, жилой дом №3, 1 блок-секция в объеме 100%
-Установка выходов на кровлю, жилой дом №3, 2 блок-секция в объеме 80%
-Монтаж ж/б панелей цокольного этажа, жилой дом №4 в объеме 90%
-Разработка котлована, жилой дом 5, в объеме 66%
